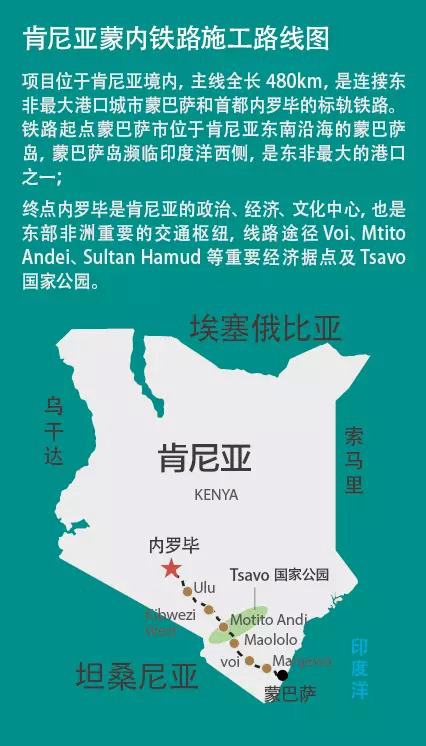

截至2015年1月下旬,该铁路开工短短5个月,动物成群的草原上就出现了一段崭新的500米铁路。这在当地人眼中,可谓“迅雷不及掩耳之势”。
如这一小段样本的建设速度一样,整条铁路的完工进程一再提速。据了解,该铁路原计划工期5年,但由于肯尼亚将在2017年迎来下一届总统大选,所以总统本人希望能尽快完成这项政绩工程——到时候自己能坐在新火车上,为争取连任而沿路拉选票。为此,整个工程需要在3年内提前完工。
中国官方也同样非常重视蒙内铁路。2014年5月,国务院总理李克强在访问非洲之际,与肯尼亚、乌干达、南苏丹等东非4国领导人共同签署了贷款协议,该耗资38亿美元的铁路项目,其中90%由中国进出口银行提供信用贷款,而肯尼亚也将设立专门的海关税种基金进行还税担保。2015年1月中旬,中国外交部长王毅在访问肯尼亚时,也对该项目的落实表示关切。
在中、肯双方官方的高规格关注下,承建方中交集团被要求“只许成功、不许失败”,而且要打造“百年精品工程”。
尽管有双方政府的支持,但这项光荣而艰巨的任务在具体执行中仍面对重重阻力。不过,阻力并非来自肯尼亚落后的经济发展水平,而是源于相对之下似乎过于“超前”的民主制度。
征地持久战
“Are you the land owner?”(“你是土地所有人吗?”)
“What do you want? A job? Food? Or money?”(你想要什么?工作?食物?还是钱?)
“OK, I promise to give everything you want, just sign this contract.”(没问题,我保证你想要的一切都能给你,把这个合同签了。)
“Tomorrow I will give the things you want, now let us do first. Ok?”(明天我就给你,现在先让我们开工,好吧?)
这是中企员工顾连清为处理征地问题而专门梳理的一套英语对话。
“征地”是蒙内铁路首先面对的难题之一。虽然肯尼亚的城市面貌会让人回想起上世纪70年代的中国,对基础设施建设有迫切的需求,但在这个土地私有化的国家,不会看到像中国那样在大街小巷画满“拆”字的场景,也不会听到和强拆有关的新闻故事。
哪怕此项目得到总统的支持,也并不意味着地方会绝对服从中央的行政命令。肯尼亚各郡(相当于中国各省)郡长由当地选民选举产生,并非总统任命。因此,对于当地郡的土地征用,总统并没有直接管辖权——这就意味着上级的行政命令无效,地方官员更在乎地方上的意见。
Kwale郡的各村村长、地方议员、警察局长、郡长会像电视上英国下议院充分辩论的形式一样,就该路段的就业、安全及环境保护等议题进行长达5个小时的讨论;郡长也格外在意当地村民是否支持其决议。
根据中肯双方签订的合同,蒙内铁路沿线所征用的土地,均由当地政府进行征地赔偿和解决。但现实中,肯尼亚政府正像改革开放初期的中国一样,面对财政短缺的窘境,以至于大部分征地补偿费用无法落实到当地居民手中。
为了更快地推动铁路动工,有时中方企业不得不介入其中。但在无法发挥社会主义制度“集中力量办大事”这一优越性的肯尼亚,中方企业为铁路沿线争取每一块土地,都可谓是一场战役;由于征地将伴随整条铁路工程的建设,因此“战役”可以说是旷日持久。
由于征地问题的牵绊,自去年9月以来,全线480千米的9个路段,仅有3个路段开始施工,除位于中间点的察沃路段因地处察沃公园鲜有居民,已经成功铺轨外,铁路两头的内罗毕南部市区路段和蒙巴萨港口路段推进艰难。就在《凤凰周刊》记者沿途采访的一周之内,就发生多起征地纠纷。
在内罗毕南部市区路段,数十名黑人村民涌入铁路施工现场,站成人墙,阻碍施工正常进行。“当地村民认为我们与政府勾结,借修建铁路为由,破坏他们的土地财产。”中方员工黄鑫在接到现场同事的电话后,一脸无辜。
在蒙巴萨港口路段,为了尽快推动施工,标段工作人员则亲自上阵。一名正在施工营地工作的不具名中方员工回忆说,中国当年新闻上曝出的应对“钉子户”的极端案例,是在赔偿价格难以谈拢的情况下,趁户主不在家时先强行拆毁其房屋,在户主无奈之下进行谈价。但在肯尼亚,却“不可能这么干。毕竟国企代表着中国形象。”
在“时间紧、任务重”的压力下,“温柔而简单”的解决方法,最后就只剩下一个——花钱。于是,就有了前面那段“标准对话”。顾连清说,这一套应对在大部分情况都能奏效,“毕竟他们太贫穷。”
